“分期投运”巧解综合体用电难题

省市重点工程临汾恒安万达项目首批1.6万千伏安容量送电
浏览量
全文1,488个字 阅读约需 分钟

大暑来袭,晋南大地热浪翻涌,作为省市重点工程,临汾市解放东路与尧贤街交汇处的恒安万达城市综合体这座超大体量的城市新地标正加速崛起。国网临汾供电公司客户服务中心、城区供电中心各专业人员顺利完成商业街10千伏配电室送电前验收。一周前,该项目核心万达广场已成功送电,首批16000千伏安容量率先投运。凭借“总体统筹、分期投运”的灵活方案,临汾供电公司巧妙化解了这座超大体量综合体因多业态建设时序差异带来的用电难题。

据了解,恒安万达综合体总建筑面积超31万平方米,涵盖万达广场、特色商业街、高端酒店及安置房四大业态,用电需求层次复杂、时序交错。自2024年12月受理报装起,临汾供电公司客户服务中心便主动嵌入政府重点项目工作专班,变“坐等申请”为“靠前问诊”。

“项目规划阶段我们就提前介入,和政府专班、建设方一起排布工期。”客户经理史晓俊介绍,项目总报装容量25230千伏安,如果按常规一次性全额报装,不仅前期投资大,还会出现变压器长期轻载甚至空载的情况。为此,供电团队逐项梳理四大业态的建设节点,为每一个地块量身定制用电时序,最终确定了分三期投运的整体方案:万达广场和商业街作为首期先行送电,酒店、安置房则根据主体竣工进度梯次接入。

方案确定后,史晓俊和同事每周都要到项目现场跟进,跟踪土建进度,核查配电房位置与电缆通道走向,确保电气设计、设备选型、安装调试与土建施工环环相扣。“分期投运让我们的资金用在刀刃上,变压器不用一次性全上,光基本电费这一块就减轻了不少压力。”项目方负责人算了一笔账,对“电参谋”的前置服务连连称赞。

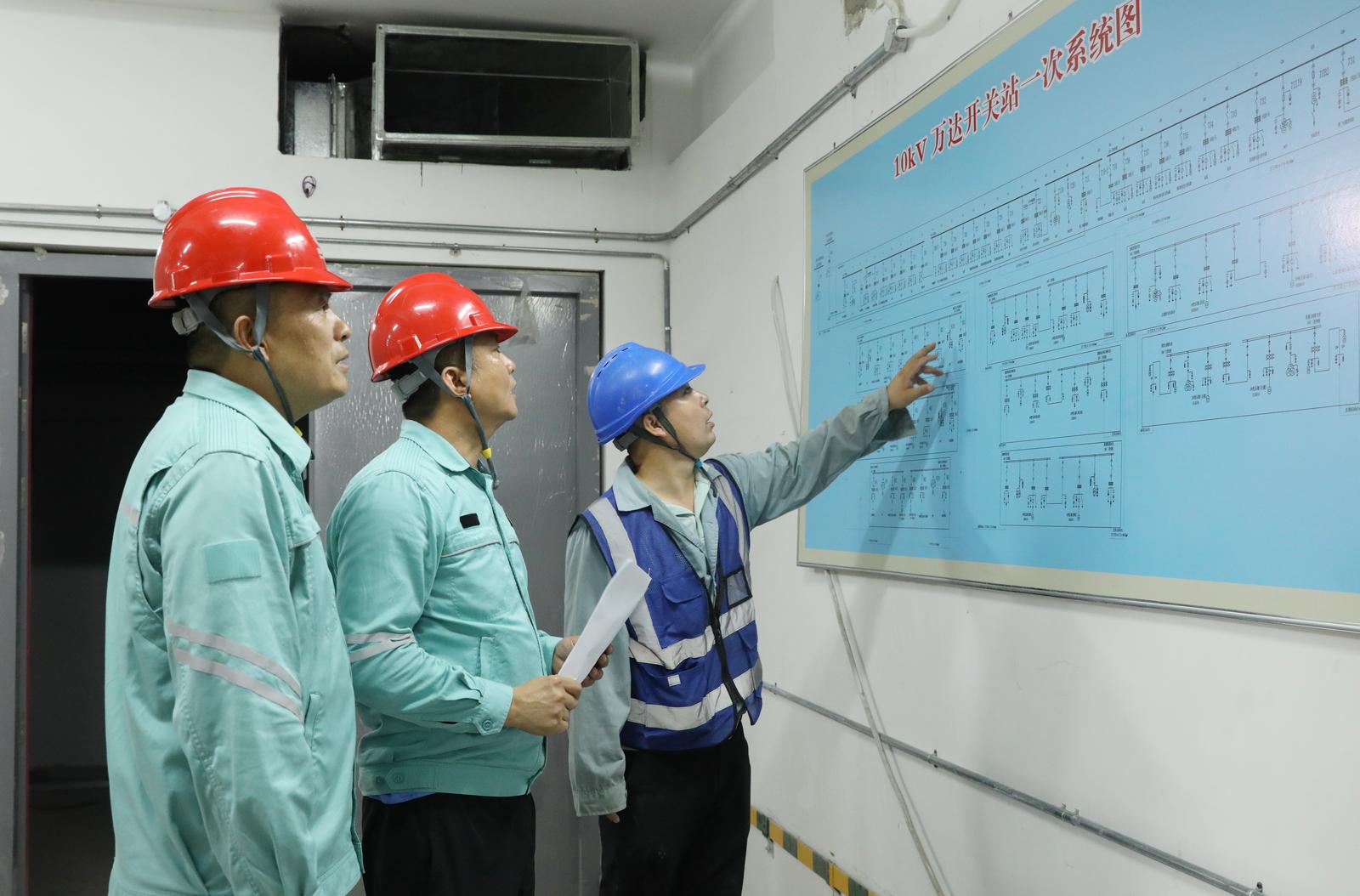

7月10日上午,10千伏万达开关站投运前,室外温度直逼38摄氏度,万达地下开关站内更显闷热。城区供电中心技术骨干陈虎带着团队,借着临时照明,对照竣工图纸逐面对10千伏开关柜进行验收。他们逐台测试操作机构分合闸动作的可靠性,对每一条保护定值逐项复核,不放过任何一处接线松动或标识不清的细节。

计量人员同步开展电能计量装置的精确核查。他们打开计量柜门,用现场校验仪对电流、电压回路进行向量分析,验证互感器变比与极性,确认每一组接线都符合规范;逐一核对采集终端通信信号,确保数据实时上传。经过严密的检查操作,万达广场8台2000千伏安变压器一次送电成功,总计16000千伏安容量率先投运,在满足商场空调、电梯、照明等负荷调试需求的同时,为商业街、酒店和安置房预留了充足的接口和容量裕度。

 时隔一周,验收的“考场”转移到商业街区。商业街涉及大量餐饮排烟、冷链仓储及夜间景观照明,供电可靠性关乎商户入驻后的第一印象。7月17日,客户经理史晓俊、高波在现场对照受电工程典型设计,逐页审核试验报告、竣工图纸和设备合格证,发现问题立即与施工方沟通整改。“多专业协同、一站式办公”的模式,让原本需要数天流转的验收流程在一天内高效闭环。

恒安万达工程部机电部部长王东在现场感慨:“四个业态交叉施工,情况复杂。供电公司不仅帮我们倒排工期,7月10日开关站投运更为设备调试抢出了宝贵时间,今天又主动上门为商业街送电把关,服务真正做到了我们心坎上。”
        目前,万达广场已具备招商运营条件,未来将携手“尧都印巷”商业街区,打造临汾经济的新高地。供电服务不仅着眼商业繁荣,更将安置房小区容量纳入统一规划,提前敷设高压电缆,预留低压出线间隔,让电力配套与安置房建设无缝衔接。从万达广场率先“满格”运行,到商业街区即将璀璨亮相,回迁居民期盼的“安心电”也已同步就绪。国网临汾供电公司将持续跟进酒店及安置房报装进度,以“电力先行”的担当,助推这颗东城“明珠”早日全貌绽放,为临汾城市品质提升注入强劲动能。
