怀仁100MW光储一体化项目(二期)建设加速推进——早投产 早见效 形成“风光储+”新格局

原创 山西日报
浏览量
全文524个字 阅读约需 分钟

5月10日,在国家电投中宇怀仁100MW光储一体化项目(二期)的建设现场,大型吊装设备有序作业,光伏支架整齐排列在开阔的坡地上,呈现一派热火朝天的建设景象。

“目前项目已进入组件安装阶段。集电线路已完成基础工程,现正组装塔类及加工线路。升压站已完成土建工程及设备安装工程,目前处于调试状态。”现场施工负责人李金介绍。

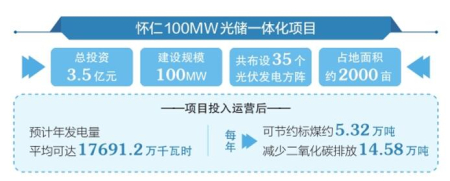

据了解,作为朔州市新能源产业重点项目,怀仁100MW光储一体化项目总投资3.5亿元,建设规模100MW,共布设35个光伏发电方阵,占地面积约2000亩。项目投入运营后,预计年发电量平均可达17691.2万千瓦时,每年可节约标煤约5.32万吨,减少二氧化碳排放14.58万吨,具有显著的生态效益、经济效益与社会效益。

“我们将紧盯关键施工节点,高效推进光伏区安装搭建,升压站设备基础浇筑、安装、调试并网等各项工作,全力以赴推动项目早竣工、早投产、早见效,助力地方转型发展。”项目负责人贺俊伟表示。

该项目的加速建设,是怀仁市推进能源转型的一个缩影。近年来,怀仁市依托丰富的光照资源优势,先后引进落地了一批新能源产业链项目,目前全市新能源装机总规模已突破700MW,逐步形成了“风光储+”多能互补的能源发展新格局,有力推动了产业绿色低碳转型。
