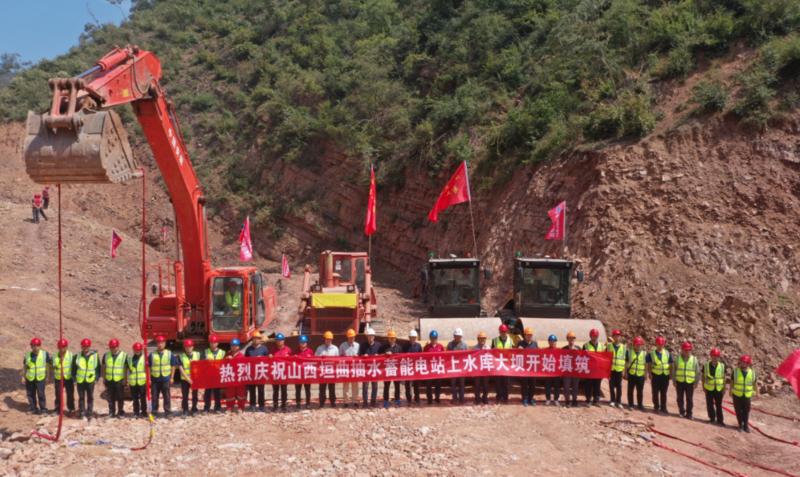

垣曲抽水蓄能电站上水库大坝正式填筑

山西日报记者张琦 通讯员杨飞 焦东宏报道 6月28日,国网新源山西垣曲抽水蓄能电站工程建设一线热火朝天。“第一车料上坝。”“收到!推土机准备……”砂石倾泻而下,被推土机、洒水车、振动碾等设备合力作用,伴随着第一车垫层料摊铺至库底,垣曲电站上水库大坝正式开始填筑。

该大坝位于运城市垣曲县东平村所在的关家沟沟首部位,主要工程有沥青混凝土面板堆石坝、沥青混凝土面板库盆、排水系统、库岸开挖边坡等。坝顶高程969.5米,坝顶宽度10米,最大坝高111米,总填量为366.56万立方米,预计2026年8月完工。

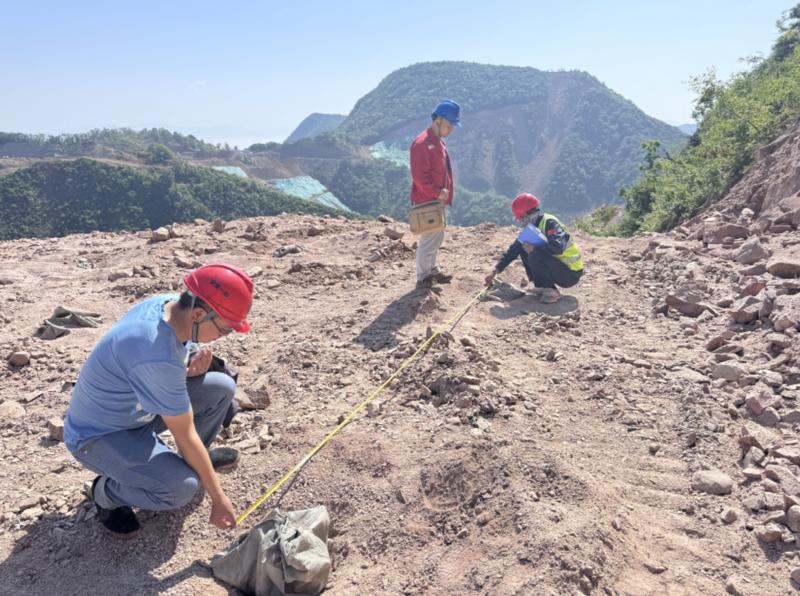

上水库土石分界验收

面对开挖总量大、库岸高边坡施工风险高、施工强度高等不利因素,国网新源山西垣曲抽水蓄能有限公司始终把安全、质量放在第一位,坚持工程建设问题管理“不过夜”,以“三查一联防”“安全督察考核单、通知单”为抓手,落实以“日管控、周分析、月总结”,强化设计、监理、施工单位责任,确保每一环节紧密衔接、压紧压实。

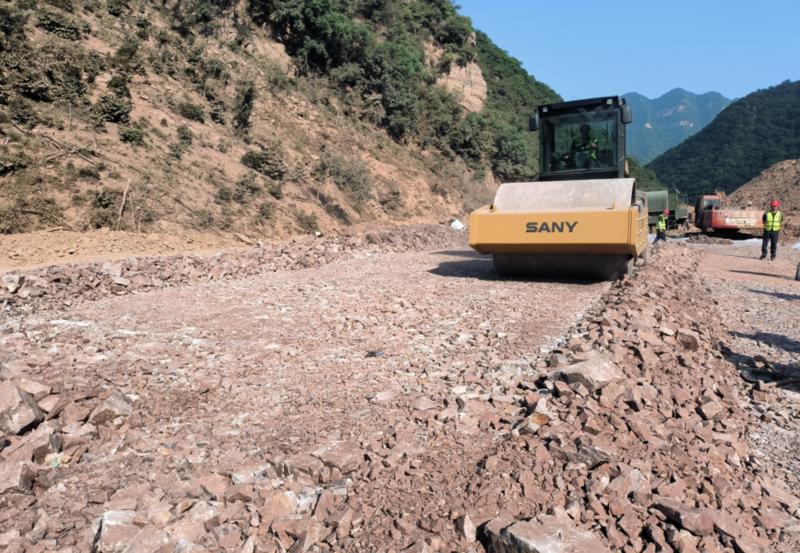

上水库大坝填筑碾压试验

在上水库库盆开挖前,该公司组织复查砂岩料和粘土岩料可利用层厚度及有效储量,制定上库有用料精细化开采方案,保证填筑料源供应。大坝坝基开挖过程中,右坝基因雨雪冻融产生多条张裂隙,该公司立即对影响区域采取封闭管理,同时启动隐患挂牌督办管理,及时组织参建各方研究处理措施,召开专家咨询会确定处理方案,顺利完成裂缝处理。大坝填筑前,该公司提前进行填筑土石平衡方案编制,同时完成碾压设备智能化改造,采用新技术促进大坝填筑质量提升,经过高效协作,最终实现了上水库大坝第一层垫层摊铺顺利完成。
